Часто на стадии строительства сооружения выполняют предварительное замачивание
лёссового основания. Обычно работы проводятся в следующей последовательности (см.
схему):

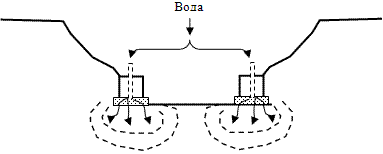

Схема выполнения работ по предварительному замачиванию
лёссового основания - устранению его просадочности.
- Отрывается котлован до заданной отметки заглубления.
- В основании сооружения (под подушки фундаментов) укладывают песчаный слой
(до 20 см).
- Первые ряды фундаментных блоков возводят в сухом котловане.
- В промежутки между блоками закладываются водопропускные трубки.
- Производится боковая засыпка, затем в слой песка по трубам подается вода.
- Вода, проникая в лёссовое основание, вызывает его просадку.
- Укладываются следующие ряды блоков фундаментов, которые своим весом и весом
боковой засыпки, уплотняют увлажнённый лёсс. В результате после возведения «нулевого»
цикла, в основании будет находиться не просадочный грунт.
Осадки (просадки) сооружения в строительный период не опасны, так как
всегда могут быть легко выровнены при производстве дальнейших работ.
